지난 편에서는 준공확인서가 발급되고 프로젝트가 클라이언트에게 인도되는 순간까지 다뤘다. 그런데 실제로는 여기서 끝이 아니다. 클라이언트가 새 공간으로 실제로 이사하고, 계약이 서류상으로도 완전히 마무리되고, 하자보수기간이 끝나야 비로소 프로젝트가 종결된다. 이번 편에서는 이 마지막 구간, `Close-out` 단계를 다룬다.
💬 실무 노트
준공확인서에 도장이 찍히는 순간이 프로젝트의 끝이라고 생각하기 쉽지만, 실제로는 그때부터가 진짜 마무리 작업의 시작이라는 걸 매번 느끼게 된다.
Before
Construct 단계가 “짓는 일”이었다면, Close-out 단계는 “정리하고 넘기는 일”이다. 이 시기의 특징은 두 가지 흐름이 동시에 진행된다는 점이라고 본다. 하나는 클라이언트가 실제로 새 공간에 들어가 살기 시작하는 물리적인 흐름(이사)이고, 다른 하나는 계약과 재무가 서류상으로 완전히 마무리되는 행정적인 흐름(클로즈아웃)이다. 이 둘을 동시에, 그것도 꼼꼼하게 챙겨야 프로젝트가 깔끔하게 끝난다.
Plan
이 시기의 업무는 크게 네 갈래로 나눠 볼 수 있다.
1. 이사(Moving) 관리
먼저 클라이언트와 이사·철거 전문 업체를 별도로 조달할지 협의하고, 장비 인벤토리 조사를 포함한 이사 계획을 수립한다. 독립적인 무브 매니저나 이사 업체가 실제 이사를 진행하면, PM은 이를 감독하고 조언하는 역할을 맡는다. 클라이언트와 최종 이사 계획을 조율하고, 커뮤니케이션 프로토콜과 계획을 별도로 수립해 이사 물류 전반을 관리하는 것으로 이 축은 마무리된다. 시공만큼 주목받진 않지만, 이사가 매끄럽지 않으면 프로젝트 전체의 마지막 인상이 흐트러진다고 생각한다.
2. 계약 종결 및 클로즈아웃 매뉴얼

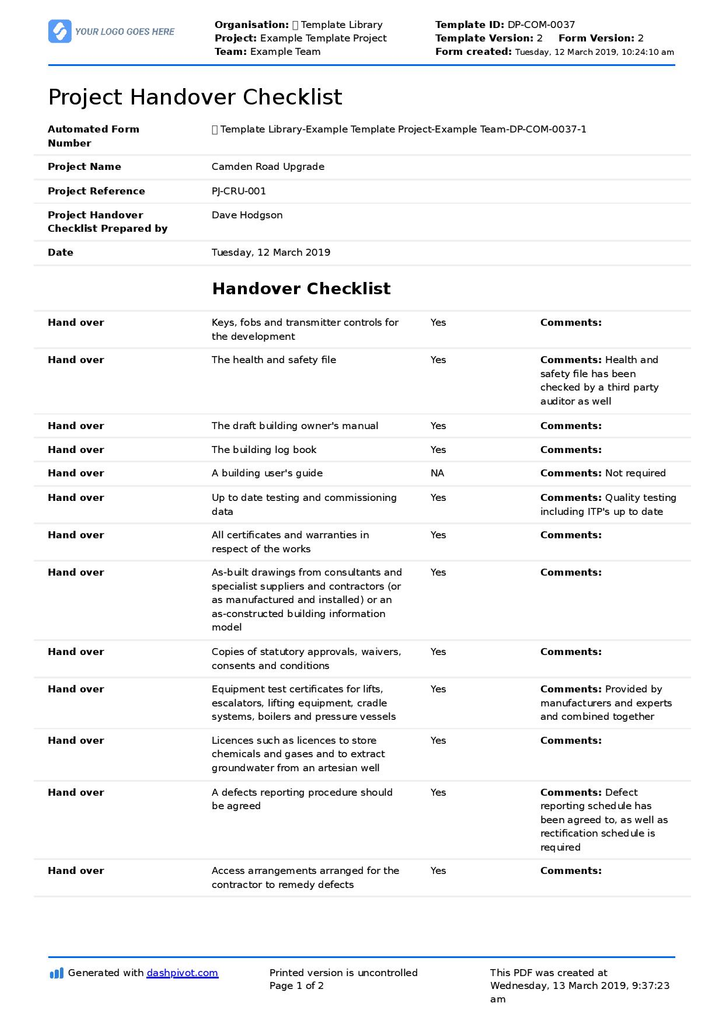

계약 클로즈아웃을 관리하고, 프로젝트 전체 정보를 담은 클로즈아웃 매뉴얼의 완성을 감독한다. 여기에는 준공도면(As-Built Drawings), 사용자 매뉴얼, 유지보수 매뉴얼, 보증서, 사양서, 각종 보증(Guarantees), 이행보증(Bonds), 유치권 해제 서류(Release of Liens) 등이 모두 포함된다. 펀치 리스트 보정과 최종 서명(Sign-off)도 이 축에서 함께 처리한다. 이 매뉴얼 하나가 이후 클라이언트가 공간을 운영하는 내내 참조하게 될 문서라서, 여기서 빠지는 항목이 없도록 챙기는 게 중요하다고 본다.
3. 재무 마감 및 하자보수기간(DLP) 관리
컨설턴트가 프로젝트 예상 비용 보고서(ACR)를 갱신하도록 준비하거나 관리한다. 여기에는 예산, 예산 조정, 확정된 변경사항, 대기 중인 변경사항, 지급 내역, 최종 예측까지 모두 포함되며, 최종 지급과 유치권 해제 서류 처리도 함께 진행한다. 이후 하자 보정 작업을 감독하고, 하자보수기간(Defects Liability Period) 동안 클라이언트가 제기하는 이슈의 해결을 조율한다. DLP 종료 시점에는 종료 점검을 준비해 클라이언트·프로젝트팀과 함께 확인하고, DLP 종료확인서를 발급한다. 마지막으로 클라이언트로부터 최종 프로젝트 계정에 대한 승인을 받는 것으로 이 축이 마무리된다.
4. 마무리 문서화 및 회고
지속가능성 트래커 정보를 갱신하고, 케이스 스터디를 작성해 팀 내 공유 폴더(SharePoint 등)에 업로드한다. 인도 및 클라이언트 수락 이후 프로젝트 완료 설문(예: Medallia 등 플랫폼)을 진행하고, 관리 시스템(`Clarizen`)의 프로젝트 페이지를 갱신하거나 종료 처리하는 것으로 프로젝트 전체가 마무리된다. 이 마지막 축은 다음 프로젝트를 위한 자산을 남기는 작업이라, 당장 급하지 않다는 이유로 미뤄지기 쉬운데, 실제로는 조직 전체의 역량 축적 측면에서 꽤 중요하다고 생각한다.
Task info
Close-out 단계에서 PM이 챙기게 되는 핵심 문서는 다음과 같다. (붉은색은 특히 권장되는 핵심 문서다.)
Moving
- 이사 계획 (Move Plan)
- 커뮤니케이션 계획 (Communication Plan)
Closing
- 프로젝트 클로즈아웃 매뉴얼 (Project Closeout Manual)
- 준공도면 (As-Built Drawings)
- 펀치 리스트 (Punch List)
- 최종 준공확인서 (Final Completion Certificate)
- 하자 보정 목록 (Defect Rectification List)
- 최종 프로젝트 계정 승인 (Final Project Account Signoff)
- 케이스 스터디 (Case Study)
- 완료 설문 (Completion Survey, Medallia)
여기에 더해, 이번 단계에서는 필수 문서(Mandatory Documents)가 두 가지 등장한다. 최종 정산서(Statement of Final Account)와 보증가격 기준 최종 정산서(Statement of Final Account, Warranted Price)다. 이 둘은 재무 마감의 근거가 되는 문서라, 생략 없이 반드시 작성해야 한다.
💬 실무 노트 — 리스크와 흔한 오류
Close-out 단계에서는 몇 가지 상황이 업계에서 반복적으로 관찰된다고 생각한다.
- 이사 일정과 클로즈아웃 일정의 충돌: 이사가 아직 진행 중인데 클로즈아웃 서류 작업을 서둘러 마무리하려다, 정작 이사 과정에서 발생한 손상이나 이슈가 하자 목록에서 누락되는 경우가 있다. 이사가 완전히 끝난 뒤 최종 하자 목록을 한 번 더 점검하는 편이 안전하다고 본다.
- 클로즈아웃 매뉴얼의 뒤늦은 취합: 준공도면이나 유지보수 매뉴얼 같은 자료를 시공 내내 틈틈이 모아두지 않으면, 종결 시점에 벤더별로 흩어진 문서를 뒤늦게 취합하느라 일정이 지연되는 경우가 흔하다. 클로즈아웃 매뉴얼은 시공 초반부터 폴더를 만들어 누적하는 편이 훨씬 수월하다.
- DLP 기간 중 이슈 대응 지연: 하자보수기간에 클라이언트가 제기한 이슈에 대한 대응이 늦어지면, 사소한 하자가 신뢰 문제로 번지는 경우가 있다. DLP는 프로젝트가 끝난 게 아니라 마지막 신뢰 구간이라고 보는 편이 낫다고 생각한다.
- 최종 정산의 근거 부족: 변경 관리(VO) 이력이 프로젝트 내내 꼼꼼히 기록되지 않았다면, 최종 정산서 작성 시점에 금액 근거를 다시 추적하느라 시간이 오래 걸리는 경우가 있다. 이건 사실 Planning, Design, Procure, Construct 각 단계에서 변경 관리를 얼마나 성실히 했는지가 그대로 드러나는 지점이기도 하다.
- 케이스 스터디와 회고의 생략: 프로젝트가 끝나면 바로 다음 프로젝트로 넘어가느라, 케이스 스터디 작성이나 회고가 형식적으로 처리되거나 아예 생략되는 경우가 있다. 이 기록이 다음 프로젝트의 리스크를 줄여주는 자산이라는 걸 감안하면, 조금 아쉬운 지점이라고 본다.
- 이사 당일 물리적 손상 및 안전사고: 엘리베이터나 반입 동선의 하중·폭 제한을 사전에 확인하지 않은 채 이사를 진행하다, 가구·장비 반입 과정에서 마감재가 손상되거나 심하면 인명 사고로 이어지는 경우가 있다. 이사 계획 수립 단계에서 반입 동선 실측과 하중 계산을 반드시 마쳐야 한다고 본다.
- 출입·보안 권한 인수인계 누락: 기존 시공사나 관계자의 출입카드·열쇠가 완전히 회수되지 않은 채 이사가 진행되면, 이후 무단 출입 같은 보안 사고로 이어질 수 있다. 출입 권한은 별도 체크리스트로 관리해서 회수 여부를 명확히 남겨야 한다.
- 미해결 하자 상태에서의 최종 정산 서명: 하자가 아직 해결되지 않은 상태에서 클라이언트에게 최종 계정 서명을 서두르면, 이후 하자 보수 책임 소재가 모호해지는 경우가 있다. 미해결 항목이 있다면 일정 금액을 보류(Retention)해두고 해결 후 정산하는 방식이 안전하다고 생각한다.
- 이사 중 대피 동선·소방 시설의 일시적 폐쇄: 이사 작업으로 복도나 비상구가 짐으로 일시적으로 막히는 경우가 드물지 않다. 이 기간 중 화재 등 비상 상황이 발생하면 대피 지연으로 이어질 수 있어서, 이사 계획 안에 임시 대피 동선 확보 방안을 반드시 포함해야 한다고 본다.

자주 묻는 질문
Q1. 이사(Moving)는 항상 별도 업체가 진행하나?
대체로 그렇다. 무브 매니저나 이사 전문 업체가 실행을 담당하고, PM은 감독과 조율 역할을 맡는 구조가 일반적이다.
Q2. 하자보수기간(DLP)은 보통 얼마나 되나?
프로젝트와 계약 조건에 따라 다르지만, 준공확인서 발급 시점부터 일정 기간(계약서에 명시된 기간)이 설정되는 것이 일반적이다.
Q3. Close-out 단계가 끝나면 프로젝트는 완전히 종료되나?
그렇다. 최종 프로젝트 계정 승인과 시스템상의 프로젝트 종료 처리까지 마치면, 이 시리즈에서 다룬 Pursuit부터 이어진 프로젝트 생애주기가 공식적으로 마무리된다.
Postscript
Pursuit에서 시작해 Initiate, Planning, Design, Procure, Construct를 거쳐 여기 Close-out까지, 프로젝트 하나가 완성되기까지의 흐름을 이 시리즈를 통해 쭉 따라와봤다. 돌아보면 각 단계마다 성격이 다 달랐지만, 관통하는 원칙은 하나였다고 생각한다. 변경이 저렴할 때 결정을 다지고, 문서를 그때그때 남겨두는 것.
프로젝트 생애주기 전체를 한 바퀴 돌아본 건 여기까지지만, 실무노트는 여기서 끝나지 않는다. 앞으로는 이번 시리즈에서 다룬 문서와 절차 각각을 더 깊이 파고들어, 실제 양식과 작성 요령, 그리고 현장에서 얻은 좀 더 구체적인 lesson learned를 이어서 정리해보려고 한다.
English Version
Architecture & Interior PM Notes #7: The Close-out Phase
The previous post covered the moment the Certificate of Practical Completion gets issued and the project is handed over to the client. In practice, though, that’s not really the end. The client still has to physically move into the new space, the contract still has to be fully closed out on paper, and the defects liability period still has to run its course before a project is truly finished. This post covers that final stretch — the Close-out phase.
💬 Field Notes
It’s tempting to think the moment the completion certificate gets signed is the end of the project. In practice, that’s usually when the real close-out work starts.
Before
If Construct was about “building,” Close-out is about “wrapping up and handing over.” What defines this phase, I think, is that two things happen at once: the physical process of the client actually moving into the new space, and the administrative process of contracts and finances getting fully settled on paper. Getting both of these right, carefully, is what makes a project end cleanly.
Plan
Work during this phase falls into four broad areas.
1. Moving
This starts with agreeing with the client on whether a separate movers/removal contractor needs to be procured, and preparing a move plan that includes an equipment inventory. Where an independent Move Manager or removal contractor runs the actual move, the PM’s role shifts to oversight and advisory. The PM finalizes the move plan with the client and develops separate communication protocols and a communication plan, managing move logistics overall. This part gets less attention than construction, but a rough move tends to color the client’s last impression of the whole project.
2. Contract Close-out and the Closeout Manual
This covers managing contract close-out and overseeing completion of the closeout manual — a document containing everything relevant to the project: as-built drawings, user manuals, maintenance manuals, warranties, specifications, guarantees, bonds, and release-of-lien documentation. Punch list rectification and final sign-off are also handled here. Since this manual is what the client will keep referring back to for as long as they operate the space, making sure nothing is missing from it matters quite a bit.
3. Financial Close and Defects Liability Period (DLP) Management
This includes preparing or managing the consultant’s update of the Anticipated Cost Report (ACR) — covering budget, budget adjustments, committed changes, pending changes, payments, and final forecast — along with processing final payments and lien release documentation. The PM then oversees defect rectification and coordinates resolution of any issues the client raises during the Defects Liability Period. At the end of the DLP, an end-of-DLP inspection is arranged with the client and project team, and a DLP completion certificate is issued. This area wraps up with obtaining the client’s approval of the final project account.
4. Final Documentation and Retrospective
This covers updating sustainability tracker information, preparing a case study, and uploading it to a shared folder (e.g. SharePoint). After handover and client acceptance, a project completion survey (e.g. via Medallia) is run, and the project page in the management system (`Clarizen`) is updated or closed out — which closes out the project as a whole. This last area produces assets for future projects, so it’s easy to deprioritize when things aren’t urgent — but I think it actually matters quite a bit for building up organizational knowledge over time.
Task Info
Here are the key documents a PM tracks during Close-out. (Items in red are the ones especially worth prioritizing.)
Moving
- Move Plan
- Communication Plan
Closing
- Project Closeout Manual
- As-Built Drawings
- Punch List
- Final Completion Certificate
- Defect Rectification List
- Final Project Account Signoff
- Case Study
- Completion Survey (Medallia)
This phase also introduces two Mandatory Documents: the Statement of Final Account and the Statement of Final Account (Warranted Price). Both underpin financial close-out and need to be completed without exception.
💬 Field Notes — Risks and Common Pitfalls
A few situations tend to come up repeatedly across the industry during Close-out.
- Move schedule colliding with close-out paperwork: Rushing to wrap up close-out documentation while the move is still underway can mean damage or issues that occur during the move don’t make it onto the defects list. It’s safer to do one more pass on the final defects list after the move is fully complete.
- Closeout manual assembled too late: If materials like as-built drawings and maintenance manuals aren’t collected steadily throughout construction, close-out ends up delayed by scrambling to gather documents scattered across multiple vendors. It’s much easier to start a closeout manual folder early in construction and build it up over time.
- Slow response to issues during the DLP: A slow response to client-raised issues during the defects liability period can turn a minor defect into a trust problem. It helps to think of the DLP not as “the project being over” but as the last stretch where trust is still being built.
- Weak backup for the final account: If variation order history hasn’t been tracked carefully throughout the project, tracing the basis for figures at final account stage can take a long time. This is really where how diligently VOs were managed back in Planning, Design, Procure, and Construct ends up showing.
- Case study and retrospective skipped: Moving straight into the next project often means the case study or retrospective gets treated as a formality, or skipped entirely. Given that this record is what reduces risk on the next project, that’s a bit of a missed opportunity.
- Physical damage or safety incidents on move day: Running the move without first checking weight/width limits on the elevator or delivery route can lead to finish damage during furniture/equipment delivery, or in worse cases, injury. Route measurements and load calculations really need to be finalized at the move-planning stage.
- Access/security handover left incomplete: If the previous contractor’s or other parties’ access cards or keys aren’t fully recovered before the move happens, it can lead to unauthorized access later. Access rights are worth tracking on a dedicated checklist so recovery status is clearly documented.
- Signing off the final account with unresolved defects: Pushing the client to sign off on the final account while defects are still unresolved can leave responsibility for later repairs ambiguous. Where open items remain, holding back a retention amount and settling it once resolved is the safer approach.
- Evacuation routes and fire safety equipment temporarily blocked during the move: It’s not uncommon for corridors or emergency exits to get temporarily blocked by belongings during a move. If a fire or other emergency happens during that window, it can delay evacuation — so the move plan should always include a way to keep evacuation routes clear.
FAQ
Q1. Is the move always handled by a separate contractor?
Usually, yes. A Move Manager or specialized removal contractor typically runs the move itself, with the PM in an oversight and coordination role.
Q2. How long does the Defects Liability Period usually last?
This varies by project and contract terms, but it’s typically set for a fixed period — specified in the contract — starting from issuance of the completion certificate.
Q3. Is the project fully closed once Close-out is done?
Yes. Once the final project account is approved and the project is closed out in the system, the project lifecycle covered throughout this series — from Pursuit onward — is officially complete.
Postscript
Starting from Pursuit and moving through Initiate, Planning, Design, Procure, Construct, and now Close-out, this series has followed a project from start to finish. Looking back, each phase had its own character, but one principle ran through all of them: lock in decisions while change is still cheap, and document things as you go, not after the fact.
That’s the full lifecycle covered — but these field notes aren’t done. Going forward, the plan is to go deeper into the individual documents and procedures covered across this series, with more concrete templates, drafting tips, and lessons learned from the field.
